ფოლადის კონსტრუქციის ადგილზე შეკრება + ინტეგრალური ამწე სამშენებლო სამუშაო პროცესი + ძირითადი მოსაზრებები

შესავალი:Inფოლადის კონსტრუქციის კონსტრუქცია, "მიწის შეკრება + მძიმე ამწეების ინტეგრალური აწევა" (კონსტრუქციის მთლიანად მიწაზე აწყობა და მისი პოზიციაზე აწევა მძიმე ამწეების გამოყენებით) არის ერთ-ერთი ყველაზე ეკონომიური, უსაფრთხო და ხარისხიანად კონტროლირებადი სამშენებლო მეთოდი, რომელიც დღეს ხელმისაწვდომია.

"მაღალ სიმაღლეზე ფხვიერი შეკრებასთან" შედარებით (კომპონენტების ნაწილ-ნაწილ აწყობა ჰაერში), ეს მეთოდი მნიშვნელოვნად ამცირებს სახიფათო სამუშაოს სიმაღლეზე, ამცირებს შედუღების დეფექტების სიჩქარეს და ეფექტურად აკონტროლებს სტრუქტურულ დეფორმაციას. თუმცა, ის მოითხოვს მიწის ნაკვეთის მკაცრ მომზადებას, მაღალი სიზუსტის ასამბლეის დაყენებას, მკაცრი აწევის საინჟინრო გამოთვლებს და ადგილზე უნაკლო სიგნალიზაციას და ბრძანებას.

ქვემოთ მოცემულია ყოვლისმომცველი და სტანდარტიზებული ტექნიკური სახელმძღვანელოადგილზე ფოლადის კონსტრუქციაასამბლეა და ინტეგრალური აწევა - სტრუქტურირებული მკაფიო სამუშაო პროცესებით და პრაქტიკული, მარტივი ტექნიკური მოთხოვნებით მარტივი მითითებისთვის.

I. მშენებლობის მეთოდის ძირითადი მიმოხილვა

სამშენებლო სამუშაო პროცესის ლოგიკა: ფოლადის კომპონენტების ქარხნული ასაწყობი სექციებით → ადგილზე აწყობა ჯოხებზე → შედუღების კორექტირება, შედუღების შემოწმება (NDT) და საღებავის შეხება → ცალმხრივი ინტეგრალური აწევა პოზიციაში → ფიქსაცია და სტრუქტურული გასწორება.

ძირითადი უპირატესობები

•  მიწაზე დაფუძნებული სამუშაოები მთელი პერიოდის განმავლობაში: პირველადი ოპერაციები ტარდება ადგილზე, რაც მკვეთრად ამცირებს დაცემის რისკებს და მაღალ სიმაღლეზე საშიშროებას.

•  კონტროლირებადი ხარისხი: აწყობა, შედუღება და გასწორება ხდება სტაბილურ, ხელმისაწვდომ გრუნტის გარემოში, რაც უზრუნველყოფს უმაღლესი სიზუსტისა და მშენებლობის ხარისხს.

•  მაღალი სამშენებლო ეფექტურობა: მაღალ სიმაღლეზე შედუღება და ჭანჭიკები მინიმუმამდეა დაყვანილი, რაც მნიშვნელოვნად აჩქარებს მშენებლობის პროგრესს.

შეზღუდვები

•  საჭიროა ასამბლეის დიდი ფართობი: საჭიროებს ფართო, თანაბარ და კარგად დატკეპნილ მიწის ფართობს ადგილზე აწყობისთვის.

•  მძიმე აღჭურვილობა და მკაცრი შემოწმებები: მოითხოვს მაღალი ტონაჟის ამწე ამწეებს და მკაცრ საინჟინრო გამოთვლებს აწევის პირობებისა და ნიადაგის ტვირთამწეობისთვის.

მოქმედი სცენარები

ღია ადგილზე ფოლადის კონსტრუქციის კონსტრუქცია, როგორიცაა დიდი ზომის ფოლადის ფერმები, სახურავის ფოლადის მოდულები, მრავალსაფეხურიანი ფოლადის ჩარჩოები და მძიმე ამწეების სარტყლის შეკრებები.

II. სრული სტანდარტიზებული სამშენებლო სამუშაო პროცესი

სტანდარტული პროცესის ნაკადი: კონსტრუქციის მომზადება → უბნის გასწორება და დატკეპნა → ასამბლეის სამაგრის დაყენება და მიღება → კომპონენტის მიღება და ხელახალი შემოწმება → მიწაზე აწყობა → შედუღების სამუშაოები → შედუღების ტესტირება (NDT) და ანტიკოროზიული საღებავის შეხება → აწევა და სატესტო ჩამაგრება → ჩამონტაჟებული ჩამკეტი პოზიციონირების წვრილი რეგულირება და დროებითი შეკეთება → ბადის ღერძების და ამაღლების ხელახლა შემოწმება → მუდმივი კავშირი და დამაგრება → გაყალბების მოხსნა → პროექტის მიღება → ასამბლეის ღერძის დემონტაჟი

1. მშენებლობის ადრეული ეტაპის მომზადება (ყველაზე კრიტიკული ნაბიჯი)

თუ წინასწარი მომზადება არაადეკვატურია, პრობლემები, როგორიცაა სტრუქტურული დეფორმაცია, გადატრიალება ან განზომილების შეცდომები, ადვილად შეიძლება წარმოიშვას შეკრებისა და აწევის დროს. მკაცრად გაამახვილეთ ყურადღება ამ 4 ძირითად ამოცანაზე:

•  პირველ რიგში დაგეგმეთ: მოამზადეთ სპეციალური ამწევის სქემა. მაღალი რისკის მქონე, სუპერკრიტიკული ოპერაციებისთვის, ექსპერტის განხილვა და ოფიციალური დამტკიცება სავალდებულოა. დაასრულეთ დეტალური საინჟინრო გამოთვლები ამწეების მუშაობის პირობების, წევრის სტრესის, მიწის ტარების სიმძლავრისა და აწევის წერტილის დატვირთვისთვის.

•  მასალებისა და დოკუმენტების დადასტურება: შეამოწმეთ შესაბამისობის ქარხნის სერთიფიკატები, წისქვილის ტესტის ანგარიშები (MTR), ქარხნული არადესტრუქციული ტესტირების (NDT) ჩანაწერები და განზომილებიანი დადასტურების ფურცლები. მკაცრად აღკვეთეთ ნებისმიერი შეუსაბამო კომპონენტის შეღწევა სამუშაო ადგილზე.

•  ადგილის განლაგების დაგეგმვა: მკაფიოდ დანიშნეთ ცალკეული ზონები კომპონენტების შესანახად, მიწაზე აწყობის სამუშაოებისთვის და ამწეების გადაადგილებისთვის/გამტარების პოზიციონირებისთვის. რბილი ნიადაგის საძირკველისთვის, წინასწარ გათხარეთ და ჩაანაცვლეთ მყარი ნაგავსაყრელი, დატკეპნეთ და გაათეთეთ/გამაგრდეთ მიწა.

•  პერსონალის უსაფრთხოების ბრიფინგი: შემდუღებელს, ამწე ოპერატორებს, სიგნალიზატორების და გამშვებებს უნდა ჰქონდეთ მოქმედი საკვალიფიკაციო სერთიფიკატები. ჩაატარეთ საფუძვლიანი უსაფრთხოებისა და ტექნიკური ბრიფინგები ყველა მუშაკისთვის, ინდივიდუალური პასუხისმგებლობისა და უსაფრთხოების აკრძალვების გარკვევით.

2. ასამბლეის Jig Setup და მიღება

ასამბლეის ჯიგი (მიწის დამხმარე ჩარჩო) აუცილებელია შეკრების სიზუსტისთვის. კატეგორიული აწყობა ან უხარისხო, იმპროვიზირებული ჩარჩოები კატეგორიულად აკრძალულია!

•  გამოიყენეთ სტანდარტული კონსტრუქციული ფოლადი: შექმენით ჯიშები ეროვნული სტანდარტის ფოლადის სექციების გამოყენებით, რათა უზრუნველყოთ ადეკვატური სიმყარე და სტაბილურობა, თავიდან აიცილოთ გრუნტის დაწოლა, სტრუქტურული გადახრა ან შერყევა დატვირთვის შემდეგ.

•  ზუსტი დაყენება და პოზიციონირება: ზუსტად დაალაგეთ სახელმძღვანელო ხაზები; მკაცრად აკონტროლეთ ბადის ღერძი, სიმაღლე და დონე. დიდი დიაპაზონის კომპონენტებისთვის, ჩამონტაჟეთ წინასწარ კამერა (განზრახ აღმავალი მრუდი) დიზაინის სპეციფიკაციების შესაბამისად, რათა თავიდან აიცილოთ მომავალი ვარდნა სამსახურის დატვირთვის დროს.

•  განსაკუთრებული ინსპექტირება და გაფორმება: სპეციალიზებული შემოწმება უნდა ჩატარდეს ჯიგის დაყენების დასრულების შემდეგ. ჩაწერეთ და დაარქივეთ ყველა განზომილების, სიმაღლისა და სიბრტყის გაზომვები. ჯიგის გამოყენება შესაძლებელია მხოლოდ ოფიციალური ხელმოწერის შემდეგ

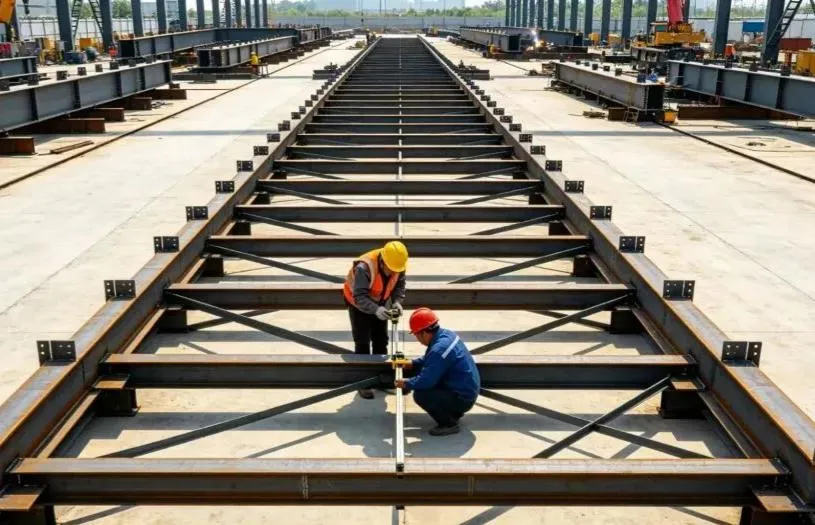

3. კომპონენტის მიწოდება და მიწაზე შეკრება

მიწის აწყობა არის ძირითადი პროცესი სტრუქტურის საერთო ხარისხის კონტროლისთვის. ზუსტი კონტროლი აუცილებელია:

•  შემავალი კომპონენტის შემოწმება: ჩამოსვლისას შეამოწმეთ თითოეული კომპონენტი გარეგნობის, გადაზიდვის დეფორმაციის, დამცავი საფარისა და ჭანჭიკის ხვრელის გასწორებისთვის. შეკრების წინ გაასწორეთ და შეასწორეთ ნებისმიერი მცირე დეფორმაცია.

•  Jig-ის პოზიციონირება და რეგულირება: კომპონენტების დასაჯდომის შემდეგ, გამოიყენეთ ჰიდრავლიკური ბუდეები და კაბელები, რათა დააზუსტოთ და მკაცრად გააკონტროლოთ სიგრძე, ღერძების ხაზები, სიმაღლე, ფესვის უფსკრული (სახსრის მორგების უფსკრული) და ვერტიკალური გასწორება.

•  სერთიფიცირებული შემდუღებლების მიერ შედუღება: სერტიფიცირებულმა შემდუღებელმა უნდა შეასრულოს წებოვანი შედუღება (დროებითი შედუღება). შედუღების სიგრძე და ფილის ფეხის ზომა უნდა აკმაყოფილებდეს ტექნიკურ სტანდარტებს, თავიდან აიცილოს ფორიანობა, ბზარები და შედუღების სხვა ხარვეზები.

•  სიმეტრიული შედუღება და დაძაბულობის შემსუბუქება: ფორმალური შედუღება მკაცრად უნდა დაიცვას „სიმეტრიული შედუღების“ და „უკანა საფეხურით შედუღების“ (შედუღება მოკლე მონაცვლეობით სეგმენტებში) პრინციპებს, რათა თანაბრად გაათავისუფლოს თერმული სტრესი და შემცირდეს დეფორმაცია. სქელი ფოლადის ფირფიტებისთვის, მკაცრად დაიცავით წინასწარ გათბობა და ურთიერთგადამყვანი ტემპერატურის კონტროლი.

•  შეკრების შემდგომი დადასტურება: აწყობის დასრულების შემდეგ, საფუძვლიანად ხელახლა გაზომეთ საერთო ზომები, კამერის მნიშვნელობები და გვერდითი სისწორე, რათა უზრუნველყოთ სრული შესაბამისობა საინჟინრო კოდებთან და დიზაინის ნახაზებთან.

4. შედუღების შემოწმება და ანტიკოროზიული საღებავის შეხება

•  არადესტრუქციული ტესტირება (NDT): შეასრულეთ ულტრაბგერითი ტესტირება (UT) ან რადიოგრაფიული ტესტირება (RT) დიზაინის სპეციფიკაციების მიხედვით. ნებისმიერი შეუსაბამო შედუღება უნდა იყოს მთლიანად ამოღებული, ხელახლა შედუღება და ხელახლა ტესტირება 100% კვალიფიკაციამდე.

•  შედუღების გაწმენდა და ხელახალი შეღებვა: შედუღებული სახსრები გახეხეთ გლუვი, ამოიღეთ ჟანგი, წიდა და გაფცქვნა და დაუყონებლივ წაისვით შესაბამისი ანტიკოროზიული პრაიმერი და ზედა საფარი, რათა უზრუნველყოთ უწყვეტი და ხელუხლებელი დამცავი საფარის სისტემა.

•  ზედაპირის დაცვა: დაიცავით მაღალი სიმტკიცის ჭანჭიკების ხახუნის საკონტაქტო ზედაპირები, ჭანჭიკების ხვრელები და დასრულებული საღებავის ფენები შედუღებისგან, ცხიმის/ზეთის დაბინძურებისგან და მექანიკური ნაკაწრებისგან.

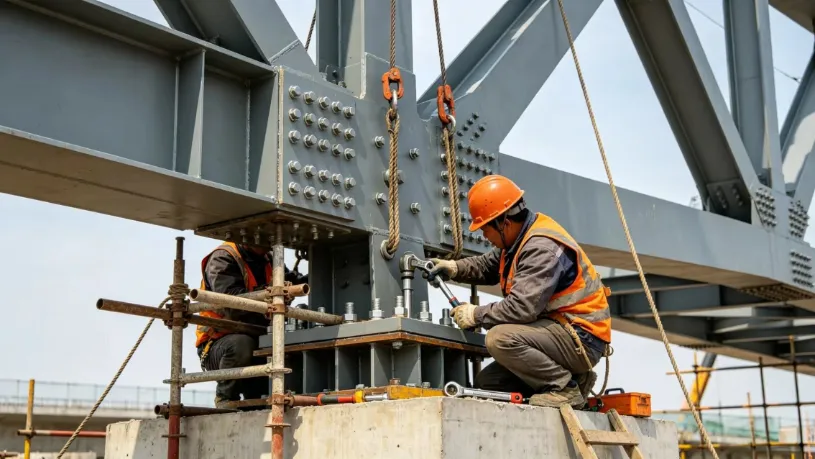

5. აწევის წერტილები და გაყალბების შერჩევა

აწევის უსაფრთხოების ძირითადი წესი: არასოდეს შეცვალოთ ამწევი წერტილები ავტორიზაციის გარეშე, არასოდეს აურიოთ შეუსაბამო გაყალბება და არასოდეს დაექვემდებაროთ კომპონენტებს არასათანადო ძალებს.

•  გამოიყენეთ დიზაინის ამწევი სამაგრები: ყოველთვის გამოიყენეთ წინასწარ შემუშავებული, ქარხნულად შემუშავებული ასაწევი სამაგრები (ბალიშის თვალები). დაუმტკიცებელი ადგილზე შედუღება ან ხვრელების ბურღვა იმპროვიზირებული ამწევი წერტილებისთვის მკაცრად აკრძალულია. ყველა ამწევი ლულის შედუღება უნდა გაიაროს 100% NDT შემოწმება.

•  გაყალბების სიმძლავრის გაანგარიშება: შეარჩიეთ ფოლადის მავთულის თოკები, ბორკილები და ამწევი სამაგრები მკაცრად გამოთვლილ დატვირთვებზე დაყრდნობით, დინამიური დატვირთვის უსაფრთხოების ფაქტორების ჩათვლით. გადატვირთვა მკაცრად აკრძალულია.

•  კუთხის დამცავი: დააინსტალირეთ კუთხის დამცავი (დამარბილებელი/კიდის დამცავი) ფოლადის ნაწილების ყველა მკვეთრ კუთხესა და კიდეზე, რათა თავიდან აიცილოთ მავთულის გაჭრა ან დაზიანება.

•  დროებითი გამაგრება: დაამატეთ დროებითი სამაგრები/წევრები სტრუქტურულად წვრილ ან თხელკედლიან მონაკვეთებზე (როგორიცაა გრძელი ფერმები), რათა თავიდან აიცილოთ აწევის დროს გადახვევა, დაჭიმვა ან ადგილობრივი დეფორმაცია.

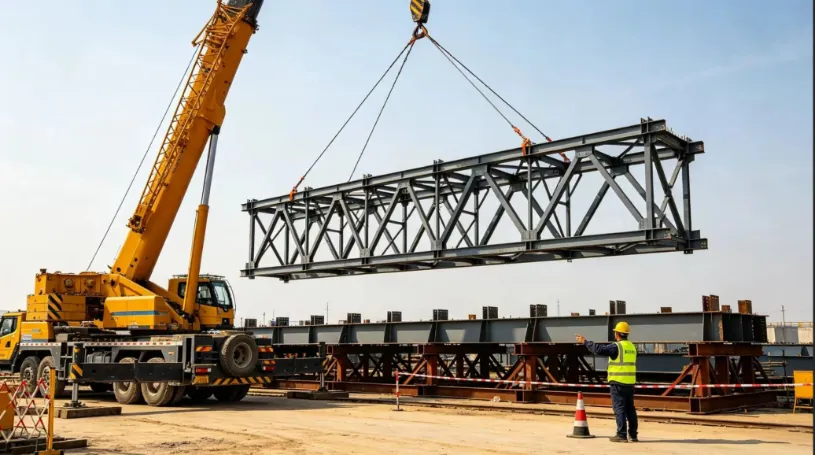

6. საცდელი ლიფტის ტესტი (არასდროს არ უნდა გამოტოვოთ)

საცდელი ლიფტი არის ბოლო თავდაცვითი ბარიერი ამწევი ავარიების წინააღმდეგ.

•  აწიეთ და გადაიტანეთ: შეუფერხებლად აწიეთ კომპონენტი 200–300 მმ-ით დაშორებით ასამბლეის სამაგრისაგან და გააჩერეთ ჰაერში 5-დან 10 წუთის განმავლობაში.

•  ყოვლისმომცველი შემოწმება: საფუძვლიანად შეამოწმეთ: დატვირთვის პირობები აწევის წერტილებზე, გაყალბების დეფორმაცია, მთლიანი და ადგილობრივი წევრის გადახრა, ამწის სტაბილურობა, მიწისქვეშა დალაგება საყრდენების ქვეშ და ნებისმიერი ჩარევა ან ჩახშობა ბორტზე.

•  არანორმალურობის დაუყოვნებელი დაწევა: თუ შეინიშნება რაიმე უჩვეულო ხმაური, სტრუქტურული დამახინჯება ან ნიადაგის გადაჭარბებული დაწოლა, დაუყონებლივ დააბრუნეთ კომპონენტი ჯიგზე. ფორმალური აწევა შეიძლება გაგრძელდეს მხოლოდ მაკორექტირებელი ქმედებების დამტკიცების შემდეგ.

7. სრული აწყობა, პოზიციონირება და დროებითი უზრუნველყოფა

•  ერთიანი ერთპიროვნული სიგნალიზაცია: ოპერაციები უნდა წარიმართოს ერთი დანიშნული სასიგნალო მეთაურის მიერ სტანდარტიზებული ხელის სიგნალებისა და ხმოვანი ბრძანებების გამოყენებით. კატეგორიულად აკრძალულია მრავალპირიანი სიგნალიზაცია და ქაოტური ოპერაციები.

•  ამწეების გლუვი მოძრაობები: აწევა, აწევა (რხევა) და აწევა (ბუმის დაშლა) უნდა დარჩეს გლუვი და ნელი მთელს მანძილზე. მოერიდეთ მკვეთრ გაჩერებას, მკვეთრ მოხვევას ან დარტყმის დატვირთვას. სახმელეთო ეკიპაჟმა უნდა გამოიყენოს საკიდი ხაზები (გამმართველი თოკები) კომპონენტის ორიენტაციის სტაბილიზაციისთვის და არსებულ სტრუქტურებთან შეჯახების თავიდან ასაცილებლად.

•  პოზიციონირება და დაუყოვნებელი დროებითი მხარდაჭერა: მუდმივ საყრდენებზე დაჯდომის შემდეგ, ზუსტად დაარეგულირეთ ბადის ღერძი, სიმაღლე და ვერტიკალური სიბრტყე. დაუყოვნებლივ დააინსტალირეთ დროებითი დამხმარე საყრდენები და გამკაცრეთ კაბელები.

•  უსაფრთხოების ძირითადი წითელი ხაზი: არასოდეს გაათავისუფლოთ ამწის კაუჭი მანამფოლადის სტრუქტურააყალიბებს სტაბილურ, თვითდამხმარ სტრუქტურულ სისტემას.

8. მუდმივი შეერთების და დასრულების სამუშაოები

•  მაღალი სიმტკიცის ჭანჭიკები პირველ რიგში: უპირატესობა მიანიჭეთ მაღალი სიმტკიცის ჭანჭიკების დამაგრებას. მკაცრად დაიცავით შებოჭვის ორეტაპიანი თანმიმდევრობა: „საწყისი გამკაცრება → საბოლოო ბრუნვის შებოჭვა“. მკაფიოდ მონიშნეთ თითოეული ჭანჭიკი საბოლოო დაჭიმვის შემდეგ, რათა თავიდან აიცილოთ გამოტოვებული, ფხვიერი ან ზედმეტად მობრუნებული ჭანჭიკები.

•  ადგილზე შედუღება: შეასრულეთ ადგილზე კონდახისა და შედუღების შედუღება მრავალგადასასვლელ ფენებში და დაუყონებლივ ჩაატარეთ არადესტრუქციული ტესტირება (NDT) დასრულების შემდეგ.

•  საერთო სტრუქტურული ხელახალი გაზომვა: ხელახლა გაზომეთ ყველა საერთო ზომები, სიმაღლეები და გადახრის მნიშვნელობები. მას შემდეგ, რაც დამოწმებული იქნება შესაბამისობაში, უსაფრთხოდ დაშალეთ ამწევი ხელსაწყოები, დროებითი საყრდენები და მიწის ასამბლეის სამაგრი.

•  საფარის შეკეთება და გადაცემა: დასრულებული ინსტალაციის დასასრულებლად შეახეთ ყველა დაზიანებული ანტიკოროზიული და ცეცხლგამძლე საფარი დაზარალებულ რაიონებში.

III. კრიტიკული სიფრთხილის ზომები ადგილზე (ძირითადი ხარვეზები, რომლებიც თავიდან უნდა იქნას აცილებული)

1. ასამბლეის ხარისხის კონტროლის პუნქტები

•  Solid Jig Fund: ასამბლეის სამაგრის ქვეშ მიწა უნდა იყოს მყარი, დატკეპნილი და თანაბარი. წვიმიან ამინდში რბილ ნიადაგზე ან დატბორილ ადგილზე კატეგორიულად აკრძალულია აწყობის სამუშაოები, რათა თავიდან იქნას აცილებული არათანაბარი დასახლება.

•  მკაცრი წინასწარი კამერის კონტროლი: ზუსტად დააყენეთ წინასწარ კემბერი (განზრახ აღმავალი მრუდი) დიდი დიაპაზონის წევრებისთვის დიზაინის მნიშვნელობების მიხედვით. ორჯერ გადაამოწმეთ გაზომვები შეკრების წინ და მის შემდეგ, რათა თავიდან აიცილოთ დაღმავალი ვარდნა ერექციის შემდეგ.

•   ამინდის შედუღების მკაცრი შეზღუდვები: დაუყოვნებლივ შეწყვიტეთ შედუღება ღია ცის ქვეშ ძლიერი ქარის, წვიმის, თოვლის ან ყინვის ტემპერატურის დროს. შედუღების განახლებამდე დარწმუნდით, რომ ნესტიანი ფოლადის ზედაპირი კარგად არის გამხმარი გამაცხელებელი ჩირაღდნებით.

•  დაიცავით ჭანჭიკების ხახუნის მაღალი სიმტკიცის ზედაპირები: მკაცრად დაიცავით ჭანჭიკების ხახუნის ზედაპირები. კატეგორიულად აკრძალულია დაფქვა, ზეთის დაბინძურება ან შედუღების წვა, რაც უზრუნველყოფს სრიალის კოეფიციენტს საინჟინრო სტანდარტებს.

2. სავალდებულო ლიფტინგის უსაფრთხოების წითელი ხაზები

•   ამინდის აკრძალვები: კატეგორიულად აკრძალულია აწევა 6 და მეტი სიძლიერის ძლიერი ქარის დროს (ქარის სიჩქარე ≥ 10,8 მ/წმ), მკვრივი ნისლი, ძლიერი წვიმა ან ღამის განათების არასაკმარისი განათების დროს.

•  ამწე საყრდენი საყრდენი: ამწე საყრდენები სრულად უნდა იყოს დამაგრებული სქელი ფოლადის დისტრიბუციული ფირფიტებით მყარ, დამოწმებულ მიწაზე, რათა თავიდან აიცილოს ამწე გადატრიალება ან სამაჯურის დარტყმა.

•  ხისტი უსაფრთხოების გამორიცხვის ზონა: დააწესეთ ხისტი ბარიერი და მკაფიო გამორიცხვის ზონა ამწის სამუშაო რადიუსში. უნებართვო პერსონალს მკაცრად ეკრძალება ტერიტორიაზე შესვლა, გავლა ან დარჩენა.

•  ცვლილებამდე გაყალბების ინსპექტირება: ყოველი სამუშაო ცვლის წინ შეამოწმეთ ყველა ამწევი მოწყობილობა, სამონტაჟო ტექნიკა და მავთულის თოკები. დაუყოვნებლივ შეცვალეთ, თუ გატეხილი მავთულის ძაფები, გადაჭარბებული ცვეთა, ან ჩახვევა/დეფორმაცია აღემატება დასაშვებ ზღვრებს.

3. საერთო რისკები და პრევენციული ღონისძიებები

•  კომპონენტის გადაჭარბებული დეფორმაცია: წინასწარ დააყენეთ დიზაინის კამერა, დაამატეთ დროებითი გამაგრების საყრდენები, დაიცავით შედუღების სიმეტრიული თანმიმდევრობა და შეასრულეთ აწევის მდგომარეობის სრული დატვირთვის შემოწმება.

•  აწევის წვერის ამოღება: შეასრულეთ სპეციალიზებული კონსტრუქციული დიზაინი სამაგრების ასაწევად, უზრუნველყოთ შედუღების სრული შეღწევადობა 100% NDT შემოწმებით და მკაცრად აკრძალეთ დაუმტკიცებელი იმპროვიზირებული ამწევი წერტილები.

•  ამწე გრუნტის ჩალაგება ან გადაყრა: წინასწარ გადაამოწმეთ და გაამაგრეთ ნიადაგი, მოათავსეთ მძიმე ფოლადის ფირფიტები საყრდენების ქვეშ და დააკვირდით მიწაზე დალაგებას საცდელი აწევის დროს.

•  სტრუქტურული არასტაბილურობა განლაგების შემდეგ: დაუყონებლივ დააინსტალირეთ კაბელები და დროებითი დამხმარე საყრდენები, მკაცრად დაიცავით პრინციპი: „არასოდეს გაათავისუფლოთ ამწე კაუჭი სტრუქტურის დამაგრებამდე“.

•  არასტანდარტული მაღალი სიმტკიცის ჭანჭიკები: მკაცრად დაიცავით ხახუნის საკონტაქტო ზედაპირები, გამოიყენეთ ბრუნვის გამკაცრების სტანდარტიზებული პროცედურები და შეამოწმეთ და დაასრულეთ თითოეული ცალკეული ჭანჭიკი.

IV. რეზიუმე

ძირითადი მართვის ლოგიკაადგილზე ფოლადის სტრუქტურის შეკრებადა ინტეგრალური აწევა შეიძლება შეჯამდეს, როგორც: გრუნტის ზუსტი შეკრება, ხისტი ჯიბის კონტროლი, მკაცრი აწევის გაანგარიშება, გლუვი და სტაბილური აწევა და კაუჭის არასოდეს გათავისუფლება დამაგრებამდე.

ოთხი კრიტიკული საყრდენის მკაცრი მენეჯმენტით - ჭურვის ხარისხი, შედუღების დეფორმაცია, დატვირთვის აწევის პირობები და დროებითი კონსტრუქციული სტაბილურობა - შეიძლება თავიდან იქნას აცილებული ყველაზე გავრცელებული სამშენებლო დეფექტები და უსაფრთხოების ავარიები, რაც უზრუნველყოფს უსაფრთხო, საიმედო და ეფექტურ გადაწყვეტას დიდი ზომის ფოლადის კონსტრუქციისთვის.
